В Санкт-Петербурге отгрузили последний гидрогенератор для Саяно-Шушенской ГЭС

12 сентября 2012 года, 14:19
Фото: ОАО "Силовые машины"

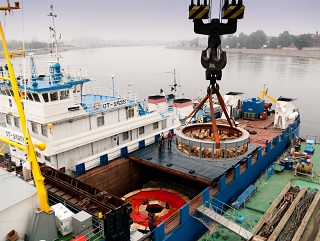

ОАО «Силовые машины» изготовило и осуществило отгрузку оборудования последнего гидрогенератора, предназначенного для восстановления Саяно-Шушенской ГЭС. Помимо изготовленных новых гидрогенераторов к настоящему моменту «Силовые машины» изготовили и отгрузили на СШГЭС восемь комплектов оборудования гидротурбин. Производство оставшихся двух комплектов будет  завершено до конца 2012 года.

Уже отгружено все крупногабаритное оборудование для гидроагрегатов (рабочие колеса гидротурбин, маслованны подпятников генераторов, остовы роторов вспомогательных генераторов).

В 2010 году на Cаяно-Шушенской ГЭС были восстановлены наименее пострадавшие после аварии гидроагрегаты со станционными №6, 5, 4 и 3. Восстановленные гидроагрегаты работают в базовом режиме без участия в регулировании по частоте и мощности.

В 2011 году ОАО «РусГидро» начало реализацию второго этапа восстановления СШГЭС, в ходе которого в машинном зале станции будут смонтированы 10 абсолютно новых гидроагрегатов. При этом четыре машины, возвращенные в строй в 2010 году после восстановительного ремонта, будут также заменены на новые. Так уже выведены из работы для последующей замены гидроагрегаты со станционными номерами 5 и 6.

Первый новый гидроагрегат (под станционным №1) в соответствии с планом-графиком восстановления СШГЭС был введен в эксплуатацию в декабре 2011 года, второй (под станционным №7) – в марте 2012 года, в июне текущего года был введён в эксплуатацию третий новый гидроагрегат (под станционным №8). До конца года планируется ввод в эксплуатацию гидроагрегата под станционным номером 9.

Ежегодно до 2014 года на СШГЭС в соответствии с планом-графиком восстановления предстоит вводить в эксплуатацию по три гидроагрегата. В итоге станция будет полностью оснащена абсолютно новым и современным оборудованием, обладающим улучшенными рабочими характеристиками и соответствующим всем требованиям надежности и безопасности.

Напомним, что контракт на изготовление основного энергетического оборудования для восстановления Саяно-Шушенской ГЭС «Силовые машины» и ОАО «РусГидро» заключили в ноябре 2009 года. В соответствии с ним «Силовые машины» изготовят 10 гидротурбин и девять гидрогенераторов мощностью по 640 МВт, а также шесть систем возбуждения. Кроме того, специалисты «Силовых машин» окажут услуги по монтажу поставленного оборудования, включая шеф-монтаж и пуско-наладочные работы.

Срок службы новых гидроагрегатов увеличен до 40 лет, при этом максимальный КПД гидротурбины составляет 96,6%. Улучшены ее энергетические и кавитационные характеристики. Также турбины оснащены более эффективной системой технологических защит, действующих на автоматический останов агрегата в случае возникновения недопустимых режимных отклонений контролируемых параметров.
